Architektur-Rendering des Hofkirchen City Mehrzweckgebäudes mit modernen Wohnungen, Büros und Geschäftslokalen

Ein Zentrum
im Zentrum

von Hofkirchen im Traunkreis

Unter diesem Motto entstand im Zentrum von Hofkirchen im Traunkreis ein Mehrzweck-Gebäude mit einem Cafe/Bistro, einem Geschäft oder Praxis und Wohnungen.

Jetzt sofort beziehbar

2 Einheiten

Ein Gebäude – Viele Möglichkeiten

Ein architektonisches Herzstück, das die Gemeinde nachhaltig bereichern wird. Hier verschmelzen moderne Wohnqualität, innovative Geschäftsräume und soziale Treffpunkte zu einem lebendigen Zentrum für alle Generationen. Das Projekt verbindet höchste Baustandards mit ökologischer Verantwortung und schafft Raum für die Zukunft von Hofkirchen.

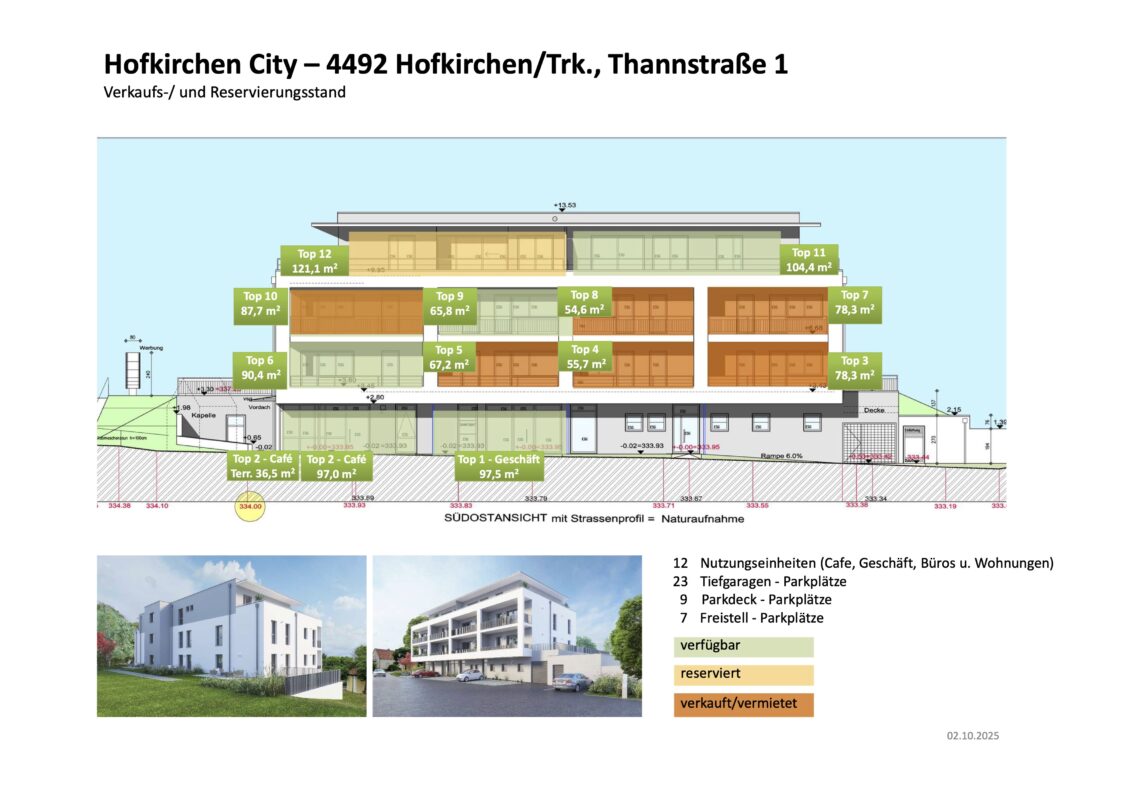

Grundriss und Reservierungsstand der Wohnungen und Geschäftslokale in Hofkirchen City
Vergrößern

Das Projekt

Ein mitten im Zentrum als Kerngebiet ausgewiesener und seit vielen Jahren brachliegender Bauplatz wird nun einer widmungsgemäßen und sinnvollen Verwertung zugeführt.

Das Gebäude bietet auf 4 Etagen hochwertige Wohn- und Gewerberäume mit modernster Ausstattung und nachhaltigen Energiesystemen.

12

Nutzungseinheiten
davon 2 Penthouse-Wohnungen

23

Tiefgaragenplätze

7

Freistellplätze vor dem Gebäude

11

Parkdeckparkplätze

Exklusive Architektur & Ausstattung

Zentrale Lage

Mitten im Ortszentrum mit ausgezeichneter Infrastruktur

Hochwertige Materialien

Erstklassige Verarbeitung und beste Qualität

Großzügige Freiflächen

Balkone, teilw. Loggien und Terrassen für alle Wohnungen oder Büros, Cafe/Bistro mit großer Terrasse

Barrierefrei

Lift-Erschließung zu allen Einheiten

Umweltfreundlich

Luftwärmepumpe und PV-Anlage

Fußbodenheizung

Modernes Heizsystem in allen Einheiten

Eigengärten

1. OG-Wohnungen mit privaten Gartenflächen

Klimaanlage

In allen Einheiten Klimaanlagen vorbereitet, teilweise fertig installiert

Elektrisch betriebene Raffstore

Hochwertige elektrische Raffstore für optimalen Sonnenschutz

Smart Home

PH und einige Wohnungen LOXONE Ausstattung

Niedrige Betriebskosten

Heizen, Warmwasser, Kaltwasser weitestgehend verbrauchsabhängige Abrechnung

sofort verfügbare und beziehbare Einheiten

Mieten oder Kaufen – Ihre Wahl für ein neues Zuhause oder Geschäftslokal in der Wohlfühlgemeinde Hofkirchen im Traunkreis

in Kürze beziehbar
Reserviert
Verkauft

Bereits verkaufte Einheiten

TOP 3

OG 1

VERKAUFT

TOP 4

OG 1

VERKAUFT

TOP 5

OG 1

VERKAUFT

TOP 7

OG 2

VERKAUFT

TOP 8

OG 2

VERKAUFT

Bereits vermietete Einheiten

TOP 1

EG

BEREITS VERMIETET

TOP 6

OG 1

BEREITS VERMIETET

TOP 10

OG 2

BEREITS VERMIETET

Wohnungen

TOP 6

1. OG
87,29 m² Wohnfläche
30,78 m² Balkon
101,64 m² Eigengarten
3,51 m² Kellerabteil
118,07 m² Gesamtnutzfläche
BEREITS VERMIETET

Anlegerpreis auf Anfrage
Rendite 3,1%

TOP 9

2. OG
65,53 m² Wohnfläche
12,68 m² Balkon
3,53 m² Kellerabteil
78,21 m² Gesamtnutzfläche

€ 314.200,–

TOP 10

2. OG
87,28 m² Wohnfläche
14,49 m² Balkon
3,55 m² Kellerabteil
101,77 m² Gesamtnutzfläche
Dusche
BEREITS VERMIETET

Anlegerpreis auf Anfrage
Rendite 3,1%

TOP 11

3. OG Penthouse
104,83 m² Wohnfläche
65,10 m² Dachterrasse mit Lager
5,03 m² Kellerabteil
169,93 m² Gesamtnutzfläche

€ 583.200,–

TOP 12

3. OG Penthouse
120,86 m² Wohnfläche
79,22 m² Dachterrasse mit Lager
5,21 m² Kellerabteil
200,08 m² Gesamtnutzfläche

€ 688.000,–

Grundriss PDF

Geschäftslokale - kaufen oder mieten

TOP 1

EG

Vielseitige Verwendungsmöglichkeit – belagsfertig

95,01 m² Ladenlokal
5,64 m² Lager
100,65 m² Gesamtnutzfläche

Geeignet als Bankstelle, Facharztpraxis oder gesundheitsnahen Dienstleister, Büro, Selbstbedienungsgeschäft, u.v.a.m.

BEREITS VERMIETET

Es entsteht ein Premium Mikro-Fitnessstudio

Preis auf Anfrage

TOP 2

EG

Cafe/Bistro Teilausstattung / bezugsfertig

84,49 m² Ladenlokal
16,17 m² Lager
42,60 m² Terrasse
12,79 m² Eigener Müllraum
156,05 m² Gesamtnutzfläche

Preis auf Anfrage

Zusätzliche Informationen

  • Tiefgaragenplatz: € 22.500,– pro Stellplatz
  • Freistellplätze (vor dem Gebäude): Nur zur Miete verfügbar
  • Freistellparkplätze Parkdeck: Miete und Kauf. (Kaufpreis auf Anfrage)
  • Nicht enthalten: 3,5% Grunderwerbsteuer, 1,1% Grundbuchseintragungsgebühr, 1,35% Vertragserrichtungskosten

Hofkirchen im Traunkreis

Ein beschaulicher Ort mit ausgezeichneter Infrastruktur

Perfekte Lage im Dreieck

Hofkirchen im Traunkreis liegt im Dreieck Linz-Enns-Steyr und ist in nur 15 Minuten an der Autobahnauffahrt Asten/St. Florian. Mit rund 2.200 Einwohnern bietet der Ort eine hervorragende Infrastruktur.

Bildungseinrichtungen

Kindergarten, Volksschule, Hort

Sport & Freizeit

Sportanlage, Wander-, Radfahr- und Laufwege

Medizinische Versorgung

Arzt mit Hausapotheke, Physiotherapie, Massagestudios vor Ort

Nahversorgung

Geschäft, Hofladen, Fußpflege, Frisör, und verschiedene weitere persönliche Dienstleister, Gastronomie, Heuriger im Ort

Flugplatz

Flugplatz Hofkirchen (LOLH)

Projektadresse

Thannstraße 1

4492 Hofkirchen im Traunkreis

Seehöhe: 340 m

Porträt von KommR Gerhart Zehetner, MSc, MBA - Geschäftsführer KRÄMERFELD Projektentwicklungs GmbH

Über uns

KommR Gerhart Zehetner, MSc, MBA

Allgemein beeideter und gerichtlich zertifizierter Sachverständiger

"Als jemand der selbst in Hofkirchen im Traunkreis wohnhaft und fest verwurzelt ist, nutze ich die Gelegenheit in meinem Heimatort mit diesem Mehrzweckgebäude, wo auch ein Cafe entstehen wird, den von vielen erwünschten weiteren Treffpunkt im Zentrum entstehen zu lassen."

Ich lebe mit meiner Familie seit 1989 in Hofkirchen im Traunkreis. Meine Kinder sind hier aufgewachsen und schlugen auch selbst ihre Wurzeln in dieser wunderbaren Wohlfühlgemeinde. Ich freue mich dieses großartige Projekt in meiner Heimatgemeinde bei uns umsetzen zu können und unseren Ort für seine Bewohner noch attraktiver zu machen.

KRÄMERFELD Projektentwicklungs GmbH

Es handelt sich bei diesem Projekt um ein rein privates Immobilienprojekt der Krämerfeld Projektentwicklungs GmbH. Die Krämerfeld Projektentwicklungs GmbH wird ausschließlich dieses Projekt umzusetzen und in weiterer Folge vermarkten bzw. auch betreiben.

Aktuelle Updates vom Bau – Fertigstellung März 2026

Baustart war im August 2024 – Fertigstellung März 2026

03. April 2026

Es ist kein Aprilscherz: Ab Mai 2026 gibt es einen neuen KRAFTPUNKT im Zentrum von Hofkirchen im Traunkreis!

In Hofkirchen/Trk. entsteht mit dem Kraftpunkt Hofkirchen ein neues, hochwertiges Trainingsangebot. Ergänzend zu den bestehenden Angeboten der Sportunion Hofkirchen richtet sich der Kraftpunkt an alle, die gezielt und in ruhiger Atmosphäre an ihrer Gesundheit und Fitness arbeiten möchten.

Hinter dem Projekt steht Jakob Mühlberger, selbständiger Personal Trainer mit langjähriger Erfahrung aus Linz und Enns. Mit seinem erprobten Konzept bringt er nun professionelles, fokussiertes Training nach Hofkirchen.

„Ich möchte einen Trainingsraum schaffen, in dem man in Ruhe und ohne Stress trainieren kann – in einem Premium-Fitnessstudio ohne Gedränge, ohne Wartezeiten und ohne unnötig komplizierte Geräte.“

Jakob Mühlberger

Im Kraftpunkt wird vor allem mit freien Gewichten und effektiven, einfachen Übungen gearbeitet. Das Angebot richtet sich gleichermaßen an Einsteiger und Fortgeschrittene. Ein großer Vorteil: Durch eine bewusst begrenzte Mitgliederzahl ist ein angenehmes, ungestörtes und besonders effizientes Training möglich.

Geplante Eröffnung: Mai 2026

Weitere Informationen und Voranmeldungen unter:

Statement des Vermieters und Sportunion Hofkirchen-Präsidenten

„Als Vermieter freue ich mich sehr, einem jungen Unternehmer mit einer innovativen Idee in meiner Heimatgemeinde Platz bieten zu können. Als einer der beiden Präsidenten der Sportunion Hofkirchen bin ich zudem überzeugt, dass der Kraftpunkt Hofkirchen eine echte Bereicherung für unseren Ort und eine sinnvolle Ergänzung zu den bestehenden Angeboten der Sportunion darstellt.“

Gerhart Zehetner

18. März 2026

Gesamtfertig – nur noch wenige Einheiten verfügbar!

Nachdem nun auch der Rollrasen verlegt werden konnte, das Garagentor montiert wurde ist das Mehrzweckgebäude Thannstraße 1 gesamtfertig. Eine gute Gelegenheit den ausführenden Unternehmen für ihre sehr gute Arbeit zu danken. Stellvertretend für alle möchten wir folgende besonders hervorheben:

  • Fa. KRAUCK-SYSTEMS / Planung und Projektsteuerung
  • Fa. Mayr Bau Steyr
  • Fa. Mitterhuemer Haustechnik / Steyr
  • Fa. ETE – Elektrotechnik Jürgen Elias / Hofkirchen/Trk.
  • Fa. IBS – Internorm Fenster/ Wien
  • Fa. Metallbau Hammerschmied /
  • Fa. r & r Objekttischlerei / Linz
  • Fa. Ing. Waldl Fliesenleger / Linz Urfahr
  • Fa. Schönberger Bodenleger / Steyr
  • Fa. Flath Gartengestaltung und Einfriedungen

Jedenfalls können wir eine Zusammenarbeit mit diesen Firmen wärmstens empfehlen.

05. Februar 2026

So schön könnten Sie schon bald wohnen oder sich beruflich verwirklichen!

Nachdem der Großteil der Wohn-Einheiten bezugsfertig ist und teilweise bereits bezogen wurde, werden nun in Kürze die Geschäftsflächen (Cafe/Bistro und Ladenlokal) bezugsfertig gestellt. Noch kurze Zeit könnten Mieter-/Käufer-Bedürfnisse bezüglich der Ausstattung berücksichtigt werden.

Die Gesamtfertigstellung, speziell die der Eigengärten und Außenlagen, hängt von den Witterungsverhältnissen ab und sollte in wenigen Wochen abgeschlossen sein.

31. Dezember 2025

Naturschauspiel, als würde der Himmel brennen...

... die Morgendämmerung und ein unglaublich schöner Sonnenaufgang bescheren uns am letzten Tag des Jahres 2025 ein unglaubliches Naturschauspiel. Diesen einzigartigen unverbaubaren Panoramablick gibt es nicht nur von den Penthouse-Wohnungen, sondern auch für die Bewohner der Etage darunter.

Penthouse-Wohnungen und eine 2-Raum Wohnung im OG 2 sind noch verfügbar.

19. Dezember 2025

Es wurde Raum geschaffen...

Einige Wohnungen wurden in den letzten Tagen bereits bezogen. Die Außenanlagen und Eigengärten werden witterungsbedingt im Frühjahr 2026 fertig gestellt.

Besichtigungen der noch verfügbaren Wohnungen, des Cafe/Bistros und des Ladenlokals sind ab sofort, jederzeit nach Vereinbarung möglich.

Auskünfte und Termine bitte unter 0732 / 995 30340 oder info@kraemerfeld.at vereinbaren.

8. Dezember 2025

Nach und nach werden einzelne Einheiten bezugsfertig gestellt...

Von oben nach unten und dort, wo ein frühzeitiger Bezug einzelner Wohnungen erforderlich ist, wurden sie bereits beziehbar gemacht.

In der Tiefgarage und im Außenbereich wurde die Asphaltierungsarbeiten abgeschlossen.

Das Cafe/Bistro und das Ladenlokal wartet noch auf den Input ihrer Käufer oder Mieter.

Eine letzte 2-Raum Wohnung mit Panoramablick, eine 4-Raumwohnung mit großem Eigengarten und eine Penthouse-Wohnung warten noch auf ihre Käufer.

Gesamtfertigstellung im Frühjahr 2026

8. November 2025

Es geht mit Riesenschritten der Bezugsfertigstellung zu...

Die Fliesenlegerarbeiten sind weit fortgeschritten, und mit der Verlegung der Holzböden wurde zwischenzeitlich ebenfalls bereits begonnen. Der Elektriker steht kurz vor dem Abschluss der Komplettierungsarbeiten. Wo es möglich ist, werden bereits die Wohnungstüren montiert. Nach Abschluss der Fassadenarbeiten werden – soweit es die Witterung zulässt – noch heuer die Arbeiten an den Außenanlage ausgeführt.

6. Oktober 2025

Es nimmt innen und außen Farbe an

Außen ist das Farbkonzept der Fassade zu erkennen, innen sind die Malerarbeiten weit fortgeschritten, der Fliesenleger macht die Böden und Wände schön... Nach und nach werden immer mehr Gewerke fertiggestellt. Hand in Hand mit dem Abschluss der Malerarbeiten hat der Fliesenleger seine Arbeiten begonnen, gleichzeitig wurde auch mit der Komplettierung der Sanitärinstallation und Elektroinstallation gestartet.

15. September 2025

Fassade kurz vor Fertigstellung, Estricharbeiten abgeschlossen, Innenausbau schreitet mit Riesenschritten voran

Gut erholt haben die Handwerker nach dem verdienten Sommerurlaub ihre Arbeiten wieder aufgenommen. In wenigen Tagen wird sich Hofkirchen-City im finalen Erscheinungsbild zeigen. Von Außen nicht erkennbar ist der rasante Fortschritt beim Ausbau im Inneren des Gebäudes bezüglich Elektroinstallation, Heizungsanlageinstallation, Montage der Klimaanlagen und der Malerarbeiten ersichtlich.

8. August 2025

Vollwärmeschutz und Fassadenarbeiten weit fortgeschritten

Noch bevor die ausführenden Unternehmen sich in den wohlverdienten Betriebsurlaub begeben haben, wurde auch mit den VWS-Arbeiten begonnen. Diese sind zwischenzeitig weit fortgeschritten. Parallel dazu wurden die Isolationsarbeiten im Gebäudeinneren abgeschlossen. Die Verlegung der Fußbodenheizung ist kurz vor Fertigstellung. Mitte August 2025 beginnen die Estricharbeiten. Nach dessen Austrocknung werden ab ca. Anfang September Interessenten zur Besichtigung vor Ort eingeladen.

11. Juli 2025

Innenverputzarbeiten abgeschlossen, vorbereitende Estricharbeiten weit fortgeschritten

Nachdem die Innenverputzarbeiten abgeschlossen wurden, ist zwischenzeitig auch die Beschüttung als Vorbereitung für die finalen Estricharbeiten, erledigt. Bereits in Kürze geht es mit dem Verlegen der Fußbodenheizung zügig weiter.

11. Juni 2025

Innenverputzarbeiten kurz vor Fertigstellung, Haustechnikarbeiten abgeschlossen

Die Innenverputzarbeiten sind zwischenzeitig kurz vor Fertigstellung, Haustechnikarbeiten weitestgehend abgeschlossen. Die Hinterfüllung des Arbeitsraumes bis auf Humusschicht wurde erledigt.

10. Mai 2025

Die Ausbauarbeiten schreiten rasant voran

Fenster-, Balkon- und Terrassentüren sowie Raffstorekästen wurden montiert. Die Innenputzarbeiten wurden begonnen und der Ausbau nimmt sichtbar Form an.

16. April 2025

Kran abgebaut, Gebäudeabdichtung und Fenstermontage im Gange

Der Kran wurde abgebaut - ein weiterer Meilenstein! Die Gebäudeabdichtung schreitet voran und die ersten Fenster werden montiert.

9. April 2025

Es geht Schlag auf Schlag!

Hochbauarbeiten weitestgehend abgeschlossen, Rohinstallation fertiggestellt. Der Baufortschritt ist beeindruckend - jetzt beginnt die intensive Ausbauphase.

14. März 2025

Hochbauarbeiten kurz vor Fertigstellung, Rohinstallation weit fortgeschritten

Die Hochbauarbeiten nähern sich dem Abschluss. Die Rohinstallation der Haustechnik ist weit fortgeschritten und erste Leitungen wurden erfolgreich verlegt.

14. Februar 2025

Rohbaufertigstellung, Dachgleiche erreicht

Ein wichtiger Meilenstein wurde erreicht: Die Dachgleiche! Der Rohbau ist fertiggestellt und das Gebäude hat seine endgültige Höhe erreicht. Nun beginnen die Ausbauarbeiten im Inneren.

31. Januar 2025

Baumeister fast fertig, Rohinstallation begonnen

Die Baumeisterarbeiten nähern sich dem Ende. Parallel dazu hat die Rohinstallation begonnen - Leitungen und Vorbereitungen für die Haustechnik werden verlegt.

15. Januar 2025

Mit neuem Elan ins Jahr 2025 gestartet

Nach der Winterpause starten die Bauarbeiten mit voller Kraft. Das dritte Obergeschoss nimmt Form an und die Penthouse-Wohnungen werden sichtbar.

12. Dezember 2024

Das zweite Obergeschoss

Der Rohbau schreitet zügig voran. Das zweite Obergeschoss wurde betoniert und die Geschossdecken nehmen Form an.

25. November 2024

Das erste Obergeschoss

Das erste Obergeschoss nimmt Form an. Die Bauarbeiten schreiten schnell voran und die Struktur des Gebäudes wird immer deutlicher erkennbar.

8. November 2024

Hinterfüllung rund um die Tiefgarage

Die Hinterfüllung rund um die Tiefgarage wurde durchgeführt. Ein wichtiger Schritt für die Stabilität und den weiteren Baufortschritt.

1. November 2024

Erdgeschossdecke wurde betoniert

Die Erdgeschossdecke wurde erfolgreich betoniert. Ein wichtiger Meilenstein für das Gebäude ist erreicht.

17. Oktober 2024

Tiefgaragenwände und Decke

Die Tiefgaragenwände und die Decke wurden fertiggestellt. Die Tiefgarage nimmt nun ihre endgültige Form an.

7. Oktober 2024

Bodenplatten fertig betoniert

Die Bodenplatten wurden fertig betoniert. Das Fundament steht und die vertikalen Bauarbeiten können beginnen.

30. September 2024

Bewährungseisen verlegt, Bauzustand kurz vorm betonieren der Bodenplatte

Die Bewährungseisen wurden verlegt und der Bauzustand ist bereit für das Betonieren der Bodenplatte. Ein entscheidender Schritt für das Fundament.

12. September 2024

Die Aushubarbeiten und Bodenverdichtungsarbeiten sind abgeschlossen

Die Aushub- und Bodenverdichtungsarbeiten sind erfolgreich abgeschlossen. Die Baugrube ist fertig und bereit für das Fundament.

2. September 2024

KRAUCK-SYSTEMS mit der Projektsteuerung beauftragt

Das erfahrene Team von KRAUCK-SYSTEMS wurde mit der professionellen Projektsteuerung beauftragt. Damit ist eine kompetente Begleitung des gesamten Bauvorhabens sichergestellt.

27. August 2024

Baumeisterarbeiten vergeben

Die Baumeisterarbeiten wurden an ein qualifiziertes Bauunternehmen vergeben. Ein wichtiger Schritt kurz vor dem offiziellen Baubeginn.

19. August 2024

Baubeginn planmäßig erfolgt

Der offizielle Baubeginn! Ein historischer Moment für Hofkirchen im Traunkreis. Das Projekt Hofkirchen-City nimmt nun konkrete Form an.

24. Juli 2024

Baugrubenaushub – Entsorgung Erdmaterial

Der Baugrubenaushub ist in vollem Gange. Das Erdmaterial wird fachgerecht entsorgt und die Baustelle für die kommenden Arbeiten vorbereitet.

21. Juni 2024

Frühester Baubeginn 19.08.2024

Der Termin steht fest! Der früheste Baubeginn wurde auf den 19. August 2024 festgelegt. Alle Planungen laufen auf Hochtouren.

17. Mai 2024

Vorbereitung auf den bevorstehenden Baubeginn

Alle Vorbereitungen für den bevorstehenden Baubeginn werden getroffen. Die Planung ist abgeschlossen und die Umsetzung rückt näher.

15. Mai 2024

Beweissicherung bei Nachbargebäuden

Die Beweissicherung bei den Nachbargebäuden wurde professionell durchgeführt. Eine wichtige Maßnahme zum Schutz aller Beteiligten vor Baubeginn.

1. Mai 2024

Vermarktungsbeginn

Der offizielle Vermarktungsbeginn! Ab sofort können Interessenten sich für Wohnungen und Geschäftsflächen im Hofkirchen-City vormerken lassen.

25. April 2024

Modernes umweltfreundliches Heizsystem & PV-Anlage

Die Planung für das moderne Heizsystem mit Luftwärmepumpe und Photovoltaikanlage wurde abgeschlossen. Nachhaltigkeit und Energieeffizienz stehen im Vordergrund.

6. April 2024

Immobilienmakler für unser Projekt

Ein erfahrener Immobilienmakler wurde für das Projekt beauftragt. Die professionelle Vermarktung der Wohnungen und Geschäftsflächen kann beginnen.

8. März 2024

Gestalten Sie sich Ihre Traumwohnung

Interessenten haben die Möglichkeit, ihre Traumwohnung individuell zu gestalten. Bis Februar 2025 können Wünsche und Anpassungen berücksichtigt werden.

22. Februar 2024

Jetzt wird's wahr! Hofkirchen/Trk. bekommt ein Café!

Ein Traum wird wahr! Im Erdgeschoss des Hofkirchen-City wird ein gemütliches Café entstehen - ein neuer Treffpunkt für alle Generationen im Ort.

1. Februar 2024

Geplanter Baubeginn Frühjahr 2024

Der Zeitplan steht fest: Der Baubeginn ist für das Frühjahr 2024 geplant. Die Vorfreude in Hofkirchen im Traunkreis wächst!

23. Januar 2024

Virtuelle Tour

Die virtuelle Tour durch das Hofkirchen-City wurde veröffentlicht! Interessenten können sich nun virtuell durch das geplante Gebäude bewegen und alle Details erkunden.

Virtuelle Tour ansehen

30. Mai 2023

Bautafel wurde am Bauplatz aufgestellt

Der erste sichtbare Schritt! Die Bautafel wurde am Bauplatz aufgestellt - ein deutliches Zeichen, dass das Projekt Hofkirchen-City Realität wird.

Baustart war im August 2024 – Fertigstellung März 2026
